Knoten Zwickau
Knoten Zwickau
Um die Leistungsfähigkeit der Infrastruktur im Knoten Zwickau an die heutigen und künftigen Anforderungen anzupassen und die Verkehre zu entflechten, wird die Gleislage im Bahnhof Zwickau auf circa fünf Kilometer optimiert.
Auch die Hauptgleise und die Überholungsgleise im Knoten Zwickau werden erneuert. Zudem werden im Rahmen der Bauarbeiten im Knoten Zwickau die Verkehrsstationen Oberrothenbach und Zwickau-Pölbitz und der Bahnübergang Niederhohndorfer Straße modernisiert.
Im Personenbahnhof Zwickau werden die Bahnsteige 1 bis 4 und 5 bis 8 sowie der Personentunnel erneuert. Weiterhin wird die Stellwerkstechnik im Personen- und Güterbahnhof durch den Bau moderner elektronischer Stellwerkstechnik (ESTW) optimiert.
Im Rahmen des Vorhabens finden außerdem Arbeiten an mehreren Ingenieurbauwerken statt. Es werden zwei Eisenbahnüberführungen und ein Kreuzungsbauwerk sowie ein Personen- und ein Versorgungstunnel erneuert. Außerdem werden Stütz- und Durchlassbauwerke angepasst bzw. erneuert.
Baumaßnahmen
- Streckenlänge: 5 km
- Neubau/Anpassung Eisenbahnüberführungen (EÜ): 5
- Neubau Personentunnel: 1
- Rückbau Kreuzungsbauwerke: 2
- Stützbauwerke Erneuerung/Instandsetzung: 5
- Durchlässe: 3
- Modernisierung Haltepunkte Pölbitz und Oberrothenbach
- Modernisierung Bahnübergang Niederhohndorfer Straße
- Erneuerung Bahnsteige im Bahnhof Zwickau: 8
- Erneuerung Oberleitung: 18 km
- Erneuerung Oberbau: 21 km
- Erneuerung Weichen: 39

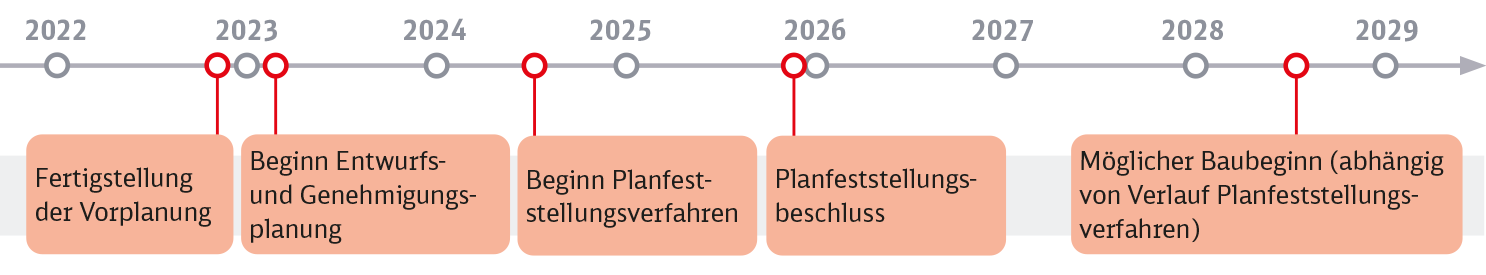

Zeitplan
Bahnhof Zwickau
